上海是国内最早使用管道燃气的城市,最早要追溯到上世纪八九十年代,铺设了六千公里的管道。不过,随着时间推移,当时为居民带来极大方便的铸铁煤气管逐渐老化,伴随的安全隐患不容忽视。为此,今年一场为老化管道换新改造的工作在上海全面加速推进,根据计划安排,年内要完成的老化燃气管道改造任务,比去年的347公里翻了一倍多,达到705公里,已经超额完成实施到了722公里,这是如何实现的?

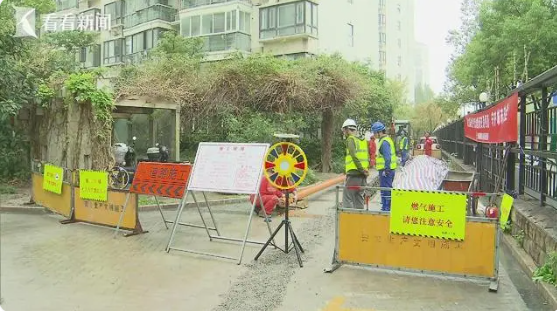

正在进行燃气管道改造的花园城三期,建成于20多年前,本就停车位紧张,但改造工程要开挖小区道路,无疑让停车位更“捉襟见肘”。
为此,施工方、物业、居委商量着,利用时间差,在小区里玩起了“华容道”。“施工单位提前一天告知我们明天动工的位置,我们事先就跟业主做好工作,白天业主出门的比较多,就把车辆放到那些空余的位置上移动一下。”景瑞物业花园城管理处经理赵丹介绍。施工方项目经理张臻豪也对此称:“每天的排管计划是20米一个施工段面,在17点钟之前临时恢复小区路面,让小区居民的车辆能够正常停靠。”
为了尽量减少路面开挖时间,花园城三期的改造方案,最终确定为将老旧管道保留在原位,一次开挖,在旁边铺设全新的聚乙烯管道。正式动工前,施工方也和小区居委会、居民代表等多次开会沟通,把问题前置。
“我倒关心事后的道路复原,回填是简单的填埋,还是要恢复到用原本的小方砖?”根据居民关心的问题,施工方当场承诺,小区地面原有的小方砖,会采用风镐来施工取下,减少损耗,等到新管道通过验收后,再将道路恢复原样。花园城居委会负责人朱翠娥也对此表示,施工中居民有什么问题可至居委会直接反映,居委也会和施工方对接。
眼看着小区施工即将完成,已经有附近小区的居民来关心,何时轮到自家小区。
据上海燃气市北销售有限公司工程管理部党支部书记成永军介绍:“整个项目已经顺利进入收尾阶段,大概预计在11月25日完工,届时我们也会通知到位,选择在夜间用气低谷的时候进行新旧管道的更换,二期已经立项,目前设计蓝图已经完成,居民主动要求,我们还是非常欣慰的。”
还有一些老旧管道的更新,则涉及到了市政道路的开挖,对周边环境和交通的影响更大。比如正在作业中的淡水路,位于繁忙的中心城区,百来米的施工段位,西侧有学校,东侧还有网红商场,本就狭窄的单行道还要在一侧开挖路面,对交通的影响不可避免,如何螺蛳壳里做道场?
下午四点多,接学生的高峰基本结束,下班高峰开始前短暂的空档,道路开挖见缝插针开动了。

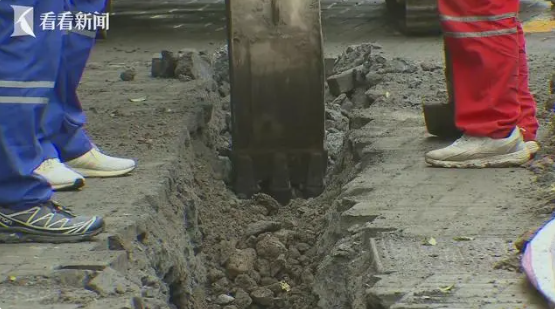

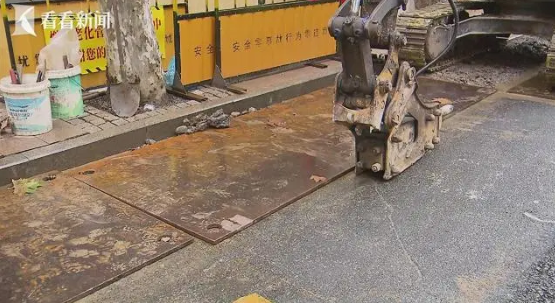

封挡施工区域后,切割机、风镐机一起上,快速破开路面,挖开沟槽。开挖完毕,再立马用钢板覆盖,临时恢复交通,迎接晚高峰的到来。
上海大众燃气有限公司市场部经理邱荣称,此次是首次提出了“白破夜做”的施工模式:“也就是白天进行路面的破碎,在晚高峰之前把交通恢复,尽可能延长白天施工的作业时间,晚上施工基本上在8点半之后,在此期间可能会进行一些音量较低的排管、镶接的施工,若采用这样的施工模式,这个项目的整体周期就可以缩短15天左右。”
晚上八点半,随着车流量降低,现场进入精细施工阶段,聚乙烯管热熔镶接到预定长度,放入沟槽。
黄浦区建管委市政建设科 副科长张腾飞表示:“一起敲定了黄浦区首批试验的15条马路‘白破夜做’这种模式,有效地平衡了三方面的关系,第一个就是保障有效的施工时间,第二尽量避免噪音扰民,第三保障道路正常有序的交通状态。”
今年上海计划年底要完成705公里老化燃气管道改造,到目前,已经超额完成实施了722公里。为了减少对居民正常生活的影响,除了在施工中,尽量用细心换民心,数字化技术的加持也功不可没。 “开发了一个上海燃气智慧1.0系统,通过这个系统,将标准化流程和移动应用深度融合,通过系统实现了数据实时的远传,对数据精准分析和精准管理,确保了施工质量的同时,也是大大提升了施工效率和管理水平。”上海燃气有限公司技术管理部总经理曾祥福介绍道。
民生工程连着民心,不能以冰冷的施工许可证来搪塞居民的实际生活需求,而是要更有温度,更贴心。这项需要“大动干戈”的燃气管道换新工程公里数仍在不断地刷新,除了数字化手段的上新,也少不了相关政府部门的通力合作,更离不开老百姓的支持和理解,而对于上海这座超大城市来说,城市治理就是在一次次的细心中提升,好事办好,让老百姓生活得更美好。

第十一届国际管网展览会于11月13-15日在武汉博览中心举办,感兴趣的可以加小编微信咨询:17736718270.
