室外给水管道的安装是整个工程项目给水系统中不可缺少的组成部分, 其工程质量的优劣将直接影响整个给水系统的正常运行, 作为工程施工人员应严格控制室外给水管道的施工质量, 抓好事前、事中、事后的管理工作。现仅就给水管道的安装加以分析,针对较易出现的各种质量问题提出解决方案。


1.室外给水管道的安装



1.1工艺流程


室外给水管道安装工艺流程一般为:放样—挖槽—管道接口安装—管道安装—管道试压—管道冲洗消毒—管沟回填。


1.2放样


所谓放样,就是确定管道要埋设的位置和经过的路线,在工地作实际的测量、规划、定位,在定线前,管沟经过路线的所有障碍物都要清除,并准备木桩与石灰( 在内街放样可以采用红漆),依批文图的路线定线、放样,以便于管沟的挖掘。如果由于避开通信、电缆、煤气、排水、化粪池等地下设施及电杆要变更管线,必须经过设计单位同意,并出设计变更图才予以施工。


1.3挖槽


1.3.1挖槽之前应当充分了解开槽地段的土质及地下水位情况,根据管道直径、埋设深度、施工季节和地面上的建筑物等情况确定沟槽的形式。

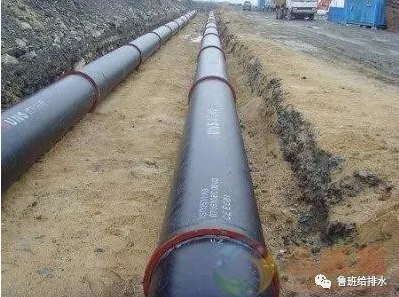

1.3.2沟槽开挖采用人机配合的方法,在确认无地下障碍的地段采用挖掘机开挖,有地下障碍或障碍不清楚的地段,沟槽采用人工开挖方法,机械挖土应留出20cm厚余土,再用人工统一清底至设计标高,不允许破坏槽底原状土。管道管底应铺设200mm~300mm厚中砂,整平夯实后方可铺设管道。


1.3.3沟槽边坡比为1:0.33,遇不坚实土壤地段,沟槽两侧可以加大放坡,不宜长时间晾槽。沟槽有地下水情况时,应有排水措施,可采用明沟集水井或人工降低地下水位。


1.4管道接口安装

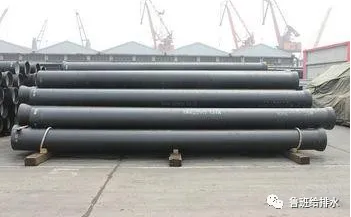

1.4.1给水管道常采用球墨铸铁管、混凝土管、钢管等管材,这些管材多采用承插连接。承插连接就是将管子(管件)的插口插入管道的承口内,周围充塞填料进行密封的一种连接方式。承插连接常用的填料有:油麻、胶圈、水泥、石棉水泥、石膏、青铅等。


1.4.2承插连接分为刚性承插连接和柔性承插连接两种。刚性承插连接是用管道插口插入管道的承口内,对正后,先用嵌缝材料嵌缝,然后用密封材料密封,使之成为一个牢固的封闭的管道接口。柔性承插连接接头在管道承插口的正封口上放入富有弹性的橡胶圈,然后施力将管子插端插入,形成一个能适应一定范围内的位移和振动的封闭管接头。


1.5管道安装


1.5.1把预制完的管道先在槽口排列成行,并检查接口、管膛清理情况。


1.5.2承口朝来水方向顺序安装。管道中心线必须与定位中心线一致,调整管底标高。管道转弯处及始端应采用木方等支撑牢固,防止捻口时管道轴向移动。承插口之间的环形间隙应均匀一致,不得小于3mm。


1.5.3管道暂时停止安装时,两端应临时封堵,以防止异物进入管内。

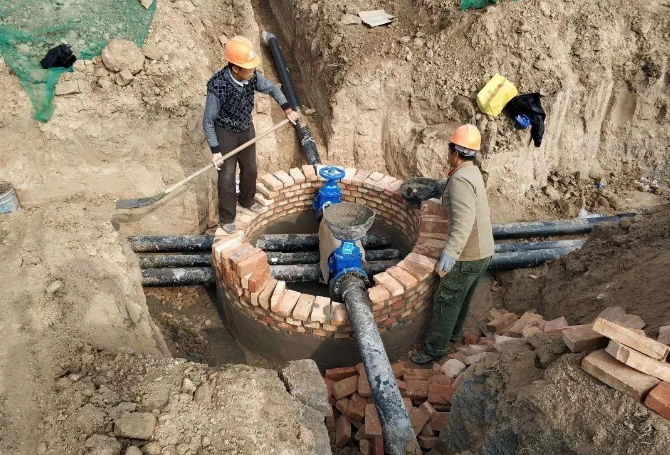

1.5.4闸阀安装时,应先将法兰闸两端管件进行组装连接,整体安装就位。法兰接口橡胶垫尺5.井室砌筑应严格按图纸及设计要求的几何尺寸和技术要求砌筑。闸井砖砌井室内壁用1 :2 水泥砂浆抹面, 厚1 0mm。井室砌筑时预埋止水环和钢套管,待穿管后用油麻、水泥砂浆将管道和套管之间的环缝填满、捣实即做刚性防水。砌筑完成后,要及时安装好井盖并及时回填土恢复地貌。

1.6管线试压


水压试验的管段长度一般不超过1000mm;在管件支墩做完,并达到要求强度后作压力试验,对未做支墩的管件应做临时后备;埋地管道,须在管基检查合格,管身上部回填土不小于500mm 后( 管道接口工作坑除外),方可作压力试验。试压前打开排气阀,缓慢地向试压管道中注水,同时排出管道内的空气。钢管试压1.0Mpa ,球墨管、UPVC 管试压0.7Mpa,10 分钟内压力降低值小于0.05Mpa 为合格,打开离试压点最远处的排气阀卸压,压力表值下降表示管段连通,完成试压。在试压管段上的消火栓、安全阀、自动排气阀等处试压时应设盲板,将所有敞口堵严,试压合格后,须立即将阀门、消火栓、安全阀等处所设的盲板撤下,恢复这些设备的功能。


1.7管道冲洗、消毒


1.7.1冲洗水的排放管应接入可靠的排水井或排水沟,并保持通畅和安全。排放管截面不应小于被冲洗管截面的60%。


1.7.2管道应以不小于1.0m/s 流速的水进行冲洗。


1.7.3管道冲洗应以出口水色度和透明度与入口一致为合格。


1.7.4管道冲洗后用消毒液灌满管道,使水中含有的氯离子浓度达到20~30mg/L,消毒水在管道内滞留24h 后排放,再用自来水冲洗,经水质部门检验合格后方可投入使用。


1.8回填砂土


1.8.1下管前填砂填砂前,沟底先整平,排除凸出之石头,沟底填砂10mm以上。


1.8.2下管后填砂如原管沟之挖方为砂或砂土,即以原挖方回填;如原挖方为土石方,则管底填10cm 砂,管顶还要填砂10—30cm厚,然后上方再覆土。

回填砂土需要淋水夯实,但夯实时不得伤害管体。


2.室外给水管道的安装的质量控制



2.1测量放线


根据设计图纸现场勘察,定中心放线,找正坐标位置,按图纸对土质的要求和管道外径来确定开挖宽度、放坡系数、钉埋标桩。


2.2开挖土方


挖土方可采用挖掘机或开沟机开挖3/4的土方量,最后用人工修挖,人工修挖前必须进行一次复测,打好腰桩,按要求修挖。如果管沟土质坚硬(原土)可以不做垫层或夯实,否则应进行加固处理。
