1. 顶管工艺的工作原理

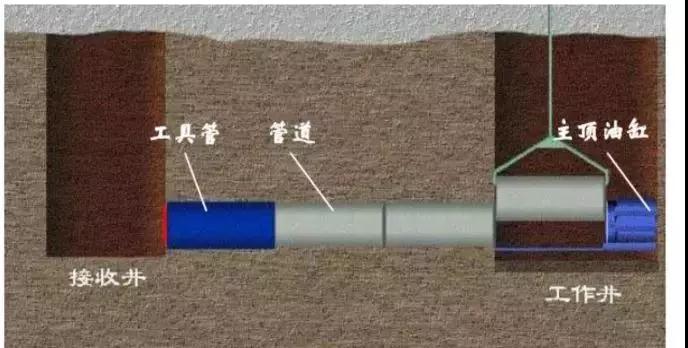

顶管施工法是先在工作井内设置支座和安装主千斤顶,所需铺设的管道紧跟在工具管后,在主千斤顶推力的作用下工具管向土层内掘进,掘出的泥土由土泵或螺旋输送机排出或以泥浆的形式通过泥浆泵经管道排出.,推进一节管道后,主千斤顶缩回,吊装上另一节管道,继续顶进。如此往复,直至管道铺设完毕。管道铺设完毕后,工具管从接收井吊至地面。
为减少对交通的干扰和避免大开挖,一般大口径圆形管节在埋深大于3m时,可采用顶管法。原则上管顶覆土应大于管道外径的1.5倍。
2.顶管的分类
(1)按所顶进的管子口径大小分:大口径、中口径、小口径和微型顶管四种。大口径多指Ф2m以上的顶管,人可以在其中直立行走。中口径顶管的管径多为1.2~1.8m,人在其中需弯腰行走,大多数顶管为中口径顶管。小口径顶管直径为800~1000mm,人只能在其中爬行,有时甚至爬行都比较困难。微型顶管的直径通常在600mm以下。
(2)按一次顶进的长度(指顶进工作坑和接收工作坑之间的距离)分:普通距离顶管和长距离顶管。顶进距离长短的划分目前尚无明确规定,过去多指100m左右的顶管。目前,千米以上的顶管已屡见不鲜,可把500m以上的顶管称为长距离顶管。
(3)按平衡原理理论分:顶管机可分为泥水平衡式顶管机、土压平衡式顶管机、气压平衡顶管机等。
(4)按管材分:钢筋混凝土顶管、钢管顶管、夹砂玻璃钢顶管以及其他管材的顶管。
(5)按顶进管子轨迹的曲直分:直线顶管和曲线顶管。
3.顶管的适用条件
覆土要求:管顶覆土宜大于管道外径的1.5倍,且覆土应大于1.5m;且穿越河底覆土不宜小于2.5m。
适宜地质条件:可在淤泥质粘土、粘土、粉土及砂土中顶进。
不适宜地质条件:
① 土体承载力小于30kPa。
② 岩体强度大于15MPa。
③ 土层中砾石含量大于3O%或粒径大于200mm的砾石含量大于5%。
④ 江河中覆土层渗透系数K大于或等于10-2cm/s 。
⑤ 不宜在土层软硬明显的界面上顶进。
4.顶管的工作井
工作井(工作坑或基坑),按其作用分为顶进井(始发井)和接收井两种。顶进井是安放所有顶进设备的场所,也是顶管掘进机的始发场所,是承受主顶油缸推力的反作用力的构筑物,供工具管出洞、下管节、挖掘土砂的运出、材料设备的吊装、操纵人员的上下等使用。
在顶进井内,布置主顶千斤顶、顶铁、基坑导轨、洞口止水圈以及照明装置和井内排水设备等。在顶进井的地面上,布置行车或其他类型的起吊运输设备。接收井是接收顶管机或工具管的场所,与工作井相比,接收井布置比较简单。
5.顶管的接受井
不是每个顶管都需要接收井,管道不需要设井检修则无需设置接收井;接收井的大小取决于顶管机的长度。
【文章来源:筑龙给排水】
湖北省武汉市鹦鹉大道619号
