一、项目基本概况

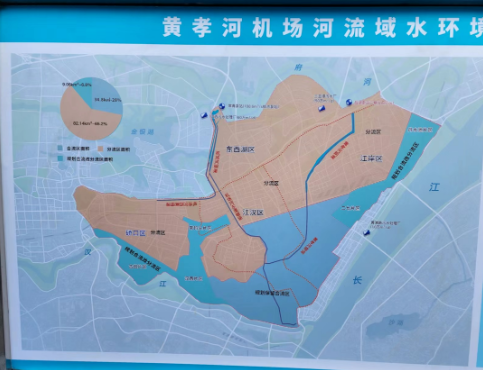

箱涵位置图

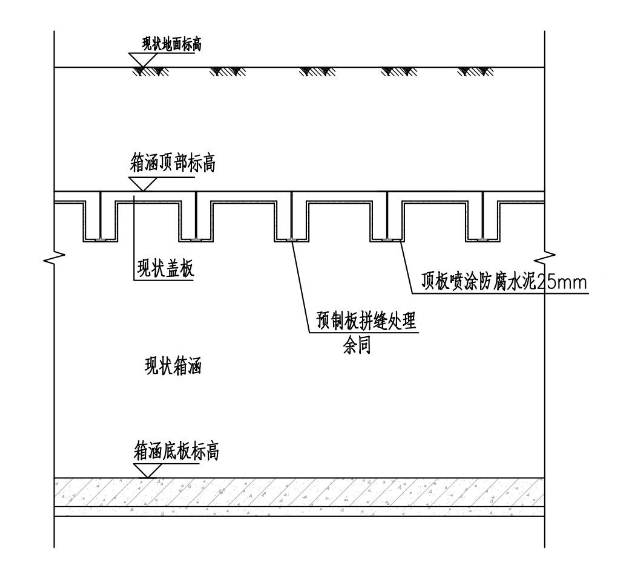

箱涵顶板剖面图
黄孝河机场河流域综合治理一期工程是武汉市“三湖三河”水环境治理工程的重要组成部分。2020年8月,工程正式启动,目标是提升城市行洪排涝能力、提升水环境质量。主要工程包括骨干管涵及河道清淤、提质增效管涵非开挖修复等。暗涵建设于20 世纪 80 年代,经过 30 余年的运行,暗涵内出现了较多缺陷,为彻底修复暗涵内部缺陷,武汉市水务局启动了黄孝河暗涵全线修复。其中,清淤及缺陷修复管网总长64.2公里,包括黄孝河箱涵5.3公里、机场河箱涵8公里。
位置:本次工程内容为黄孝河暗涵水泥砂浆喷涂修复,具体起于青年路与黄孝西路交叉口,经建设大道与黄孝河路,终止于明渠起端。
修复工程量:本次暗涵修复内容主要包括渗漏修复及防腐修复。渗漏修复主要采用注浆止水的方式,渗漏修复主要包括横向拼缝止漏、纵向拼缝止漏、盖板与墙体之间的结合缝注浆密实。主要工程量渗漏修复总长度为 39253m,盖板防腐修复在渗漏修复完成后进行,主要采用喷涂 25mm 防腐水泥砂浆+3mm 高分子材料喷涂防腐修复工艺,工程量约为 92000 ㎡。
二、施工流程
01
箱涵盖板表面冲洗拉毛处理
施工内容:箱涵顶板高压水枪冲洗(不小于35MPa),清理去除混凝土劣质层,腐蚀层2-3毫米;局部表面凿毛,直至露出有效结构层;
技术要求:表面高压冲洗后应达到,原来的腐蚀层混凝土劣质层完全清除干净,新的防腐水泥砂浆喷涂后要有足够的粘合力。28天后检测拉拔测试应>1.0Mpa。

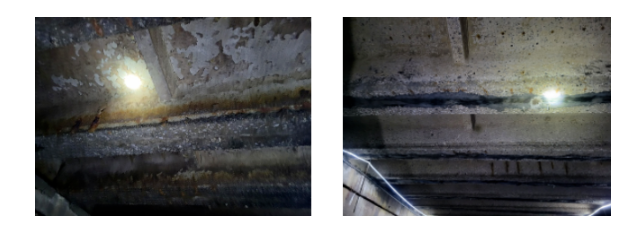

清洗前后对比
02
盖板拼缝堵漏止水处理
施工内容:钻孔、开槽、(贯穿渗水缝需用聚氨酯遇水发泡材料临时环氧材料注浆、止水膨胀胶条封缝;
技术要求:处理完成后,24小时后观察是否渗漏。

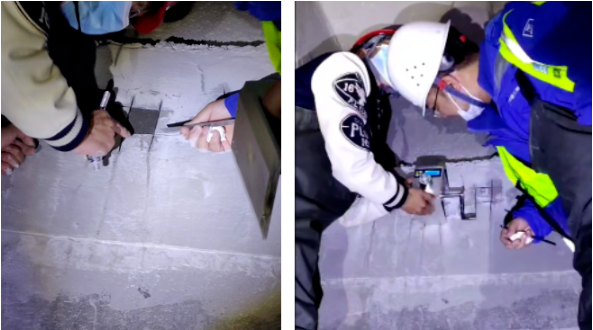

注浆止漏及效果
03
防腐水泥喷涂施工
施工内容:喷涂总厚度为 25mm,厚度误差控制<10%
工艺特点:
1.整个修复过程安全快速可靠,无需开挖修复;
2.施工时间短,一般检查井1小时内可完成修复;
3.修复后的井壁结构连续;
4.材料具有超高强度,耐磨,硬化后不透水;
5.特殊设备体积小,安装、转移方便;
6.无机防腐灰浆耐酸耐腐蚀,微裂纹能自动修复。
水泥砂浆喷涂与喷涂后效果
四、修复完工
